6月家书|寄夏日清风,呈美好“家”音
2021-06-21 17:54 来源:山湖趣悦山湖公众号 价格有效期至:2024/11/30
[提要] 浩创悦山湖六月家书工程进度。

浩创悦山湖


一期洋房工程进度

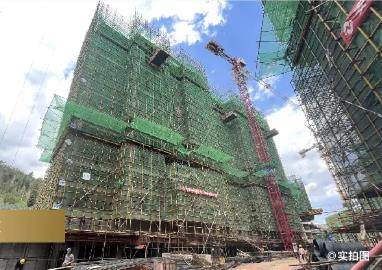

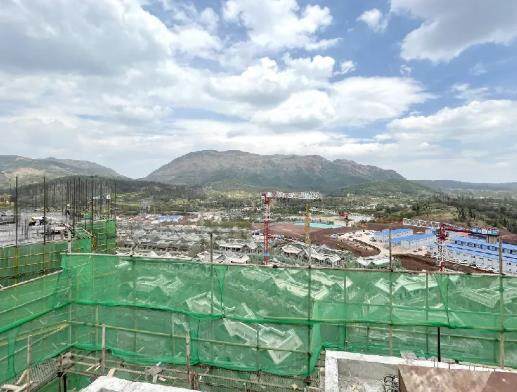

浩创悦山湖实景图

洋房A01栋

十三层墙柱及顶板

十三层顶板铺设完成40%

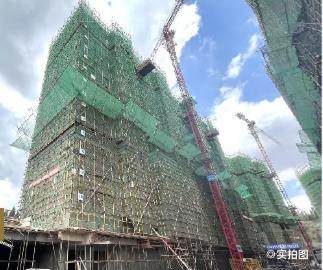

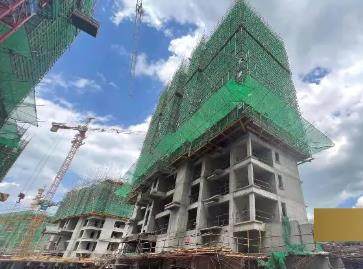

浩创悦山湖实景图

洋房A02栋

十三层墙板柱及顶板:

十三层顶板铺设完成95%

顶板、梁、板筋扎完成70%

水电预埋完成70%

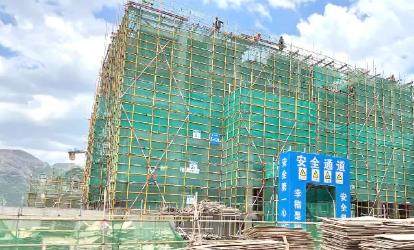

浩创悦山湖实景图

洋房A03栋

十二层墙板柱及顶板:

十二层墙板柱合模完成95%

顶板铺设完成90%

梁筋备料:外架搭设完成60%

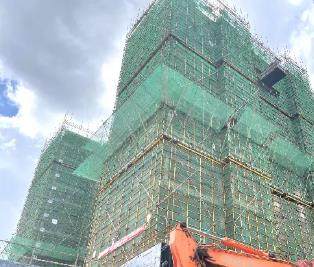

浩创悦山湖实景图

洋房A03栋

十三层墙板柱及顶板:

十三层顶板梁铺设完成40%

十三层墙板柱筋焊接、绑扎完成95%

墙板柱水电预埋完成100%

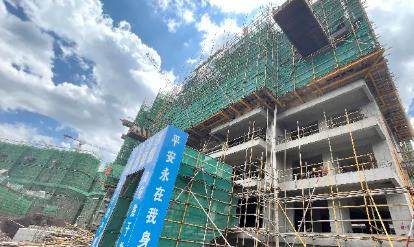

浩创悦山湖实景图

洋房A05栋

层面层墙柱及顶板:

层面构架支模完成96%

加固完成80%:已封顶

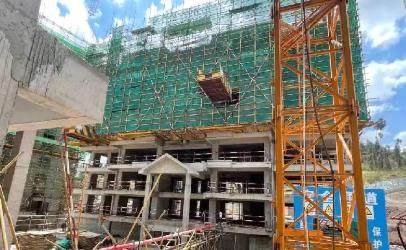

浩创悦山湖实景图

洋房A06栋

十三层墙板柱及顶板:十三层墙板柱加固完成100%

十三层顶板钢筋绑扎完成100%

水电预埋完成100%

外架搭设完成40%


一期别墅工程进度


别墅A07栋

一层施工洞口补翻墙体;1-3层外墙甩浆:露台短柱支模;已封顶别墅A08栋

内外墙钢丝网粘贴、甩浆完成80%;一层墙体补砌完成85%

别墅A09栋

三层露台短柱墙体补砌完成80%;1-2层构造柱完成100%;三层造柱砼浇筑完成100%;已封顶

别墅A10栋

1-3层墙体完成100%;1-2层构造柱完成100%;三层构造柱支模完成20%;水电一层墙面预埋开槽;内外墙挂网;已封顶

别墅A11栋

1-3层构造柱支模完成80%;1-2层墙体砌筑完成100%;水电管线预埋、开槽;三层露台短柱砼浇筑已封顶

别墅A12栋

一层墙体施工洞补砌完成80%;二层、三层构造柱木工支模完成50%;外墙温施工;已封顶

别墅A13栋

一层施工洞口封堵补砌完成80%;地下室构造柱支模完成50%;外墙护角制作;已封顶

别墅A13A栋

一层、三层墙体砌筑完成95%;二层墙体补砌完成75%;1-3层构造柱砼浇筑;外架安全网修复;已封顶

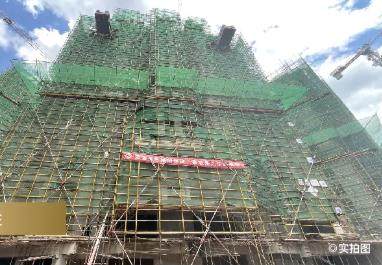

浩创悦山湖实景图

别墅A15栋

外墙EPS线条粘贴样板完成30%;二层内墙粉刷;三层露台短柱支模完成95%,砼正在浇筑;已封顶

别墅A16栋

外墙粉刷完成100%内墙粉刷未开始;三层外墙粉刷架搭设;水电室内垃圾清理;已封顶

别墅A17栋

外墙粉刷完成100%:抗裂砂浆批嵌、挂网内墙护角粉刷完成30%;水电开槽、预埋管线;内墙甩浆挂网;已封顶

别墅A18栋

内墙粉刷未开始;二层水电管线开槽、预埋;外墙抗裂砂浆挂网、收面;已封顶

别墅A19栋

外墙粉刷完成100%;内墙补施工洞口完成60%;内墙甩浆、贴网水电管;已封顶

别墅A20栋

外墙EPS线条粘贴;水电预埋完成70%;已封顶

别墅A21栋

外墙抗裂砂浆批嵌完成90%;三层露台短柱支模及砼浇筑;内墙护角粉刷;已封顶

别墅A22栋

外墙保湿粉刷抗裂砂浆完成50%;1-2层木工构造柱支模完成80%;三层短柱构造柱浇筑;已封顶


二期洋房工程进度


洋房B01栋 七层顶板混泥土浇

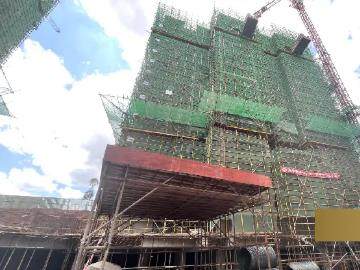

浩创悦山湖实景图

洋房B02栋 地下车库负一层施工;墙柱模板安装;墙柱水电预埋

洋房B03栋 地下车库负一层施工;底板模板安装

洋房B03A栋 夹层顶板钢筋线墙柱模板安装

洋房B05栋 六层顶板模安装

浩创悦山湖实景图

洋房B06栋 七层墙柱钢绑扎;吊模模板拆除

浩创悦山湖实景图

洋房B07栋 六层外架悬挑工字钢安装

浩创悦山湖实景图

洋房B08栋 二层墙柱模安装;顶板模板安装;墙柱水电预埋安装

注:本文转载自网络,不代表本平台立场,仅供读者参考,著作权属归原创者所有。分享此文出于传播更多资讯之目的。如有侵权,请和我们管理员联系进行删除,谢谢!



置慧房,品质好房,服务至上。


(注:以上信息仅供参考,文中涉及价格为参考价格,有效期暂定,如有变动,最终以开发商公布为准)
温馨提示:

1、本页面所提到房屋面积如无特别标示,均指建筑面积,所涉装修状况及标准以最终合同为准;

2、楼盘部分内部配套、市政配套内容为规划配套,所涉配套内容仅供参考;所涉楼盘信息,最终以开发商实际公布为准;

3、图片以及文章的部分信息资料来源于网络,版权属于原作者,如有侵权,请联系删除

一键获取
楼盘资料,最新动态,优惠折扣,免费看房
已有378人获取
热销楼盘有效期至:

为您推荐

有效期至:
